(info) "la construction " et Les dernières démarches administratives du Champ le Monde
- retro-camping.be
- 8 oct. 2025
- 5 min de lecture
Dernière mise à jour : il y a 2 jours

Depuis l’obtention, en février 2025 du permis de construire pour le projet du nouveau bloc sanitaire et de réception, plusieurs étapes : visite de salons (Batibouw, Batireno et porteurs de projets)
Mais egalement plusieurs démarches administratives se sont succédé.
Certaines ont temporairement ralenti le calendrier du projet initial mais elles ont aussi permis de consolider le cadre réglementaire et administratif du camping.
-> Lire l’article sur le projet initial
Mars: projet frayère sur l’îlot
->Découvrir le projet de frayère
Avril: Reconnaissance du label international "green key" "Clé Verte"
Dans la continuité de nos démarches historique , le label international “Clé Verte” nous a manifesté sa reconnaissance pour nos actions en faveur de la durabilité et de notre résilience climatique.
Cette distinction valorise le travail engagé depuis plusieurs années a concilier accueil touristique, respect de l’environnement , tradition , patrimoine et transition écologique.
-> Découvrir nos engagements "Clé Verte"
Mai /juin :Mise à jour des attestations réglementaires
En parallèle, pour préserver la certification du camping, nous avons du procéder à une mise à jour complète de toutes les attestations électriques, incendie etc..
Ces contrôles ont permis d’assurer de la conformité aux nouvelles normes
-> Consulter l’analyse des risques
->
Juillet: Procédure de régularisation du plan de secteur
Une autre étape importante a concerné un dossier administratif datant de 1976, relatif à un oubli de contestation du plan de secteur par les anciens propriétaires.
Afin de garantir la pleine légitimité de notre zone de loisir, nous avons transmis le complément d’informations au SPW Recours et Dérogations, permettant une analyse complète ( et positive ;) ) pour la réattribution intégrale de la zone concernée.
-> En savoir plus sur le contexte de cette procédure
5. Ce 25/09: le camping est "enregistré
6- Novembre;
Ce 5/12: Controle pour certification camping touristique

7.Fevrier 2026: Demande anticipée a 2027 de permis d’environnement
19/02 avis Favorable
C’est officiel : on ne change rien… et on repart pour 20 ans !

Au niveau du dernier projet (de 2022 :)

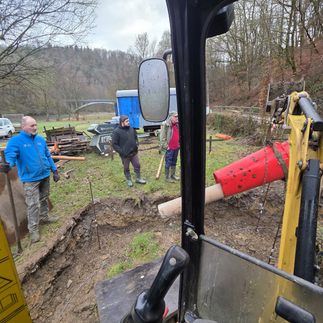

Le calendrier des différents corps de métier est désormais validé, ouvrant la voie à la phase concrète du projet. :)

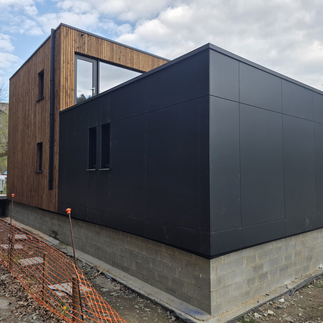

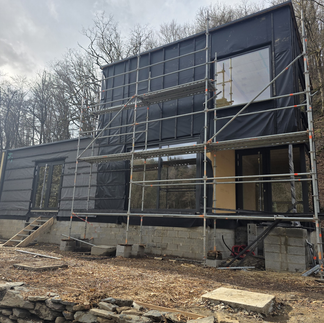

Le démarrage des travaux du nouveau bloc sanitaire et de la réception a commencé et la fin est prévue pour avril 2026.(plus tot si la météo et la banque sont clémentes )
Attendu que ce projet est en partie subventionné, voici un éclaté des sommes à y imputer depuis le debut du projet (2022)

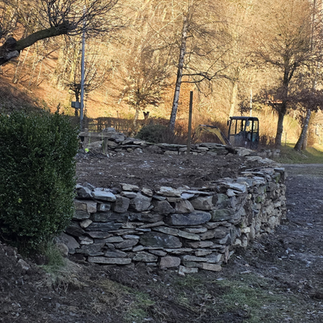

Phase 1: preparation pour le nv batiment et la mise aux normes.
22.07.27 troostwijk (conteneur eau) 5524 htva 6684.04 tvac- copie.pdf
23.03.24 rexel 523,81 (nv instalation elec camping) - copie.pdf
23.03.30 rexel 157,3 (nvl insta elec ccamping) - copie.pdf
23.04.06 auctelia 2198,58 (escalier nvx sanitaires) - copie.pdf
23.04.14 ardenmanutention 865,15 (transport conteneur escalier) - copie.pdf
23.05.02 troostwijk 5711.20 (sanitaire conteneur structure1 ) - copie.pdf
23.06.09 transport michiels 1913,31 - copie.pdf
23.08.09 kyamo 18264,46 - copie.pdf
24.03.12 ardenne manutention Facture N°2410182 de 968 payé le 13.03 .pdf
25.07.15 rexel 284,60 nc 41,84 - copie.pdf
25.07.15 rexel 316,50 - copie.pdf
25.07.22 seco 1177,33 - copie.pdf
25.09.09 seco 672,76 - copie.pdf
Total: 38769.04
Phase 2 : cout pour le nouveau batiment
DOCUMENT | SOCIETE | MISSION | PRIX TVAC | |
22.10.12 | FTC:francois tourisme consultant | Étude faisabilité du projet | 3630 | |
22.10.30 | FTC: francois tourisme consultant | Étude faisabilité du projet / solde | 8470 | |
23.09.27 | Arbor | - Etat 1 - Relevé & Esquisse | 3690.5 | |
23.12.01 | Arbor | - etat 2 - Avant -Projet | 2492.6 | |
24.03.29 | Arbor | Etat 3 -Permis Urbanisme | 5082 | |
25.06.24 | Arbor | Etat 4-realisation cahier des charges et metrés | 3448.5 | |
25.10.08 | Arbor | Soumissions en entreprise et comparatifs pour Gros-Oeuvre fermé | 871.20 | |
25.09.30 | Structural | Études de stabilité | 2044.9 | |
25.09.30 | structural | Études descente de charge ossature bois | 653.4 | |
25.10.28 | Chimsco | État d'avancement del'ossature bois 15% de 123.926,28 | 18613.07 / 123926.28 | |
25.10.28 | Chimsco | État d'avancement chassis et portes 30% de 44.569,31 | 13370.81 / 44569.31 | |

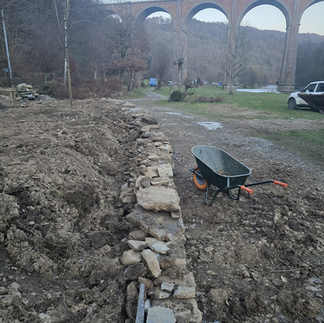

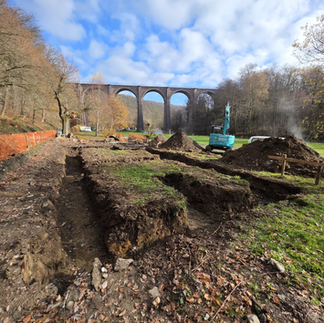

25.11.20 | Lenain Hugues | terrassement fondation | 272.25 | |
25.12.15 | Hector | (armatures nv bâtiment) (1).pdf | 219,23 | |
25.12.16 | Hector | (treillis fondation bâtiment) (1) | 900,13 | |

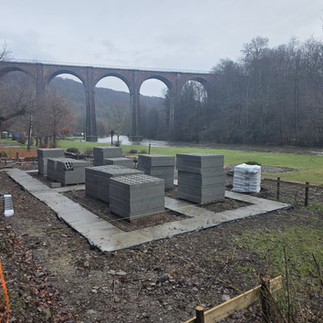

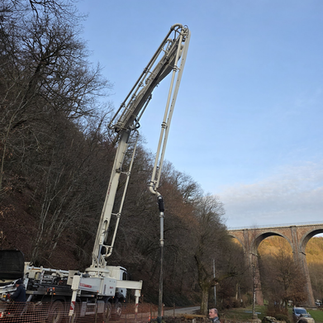

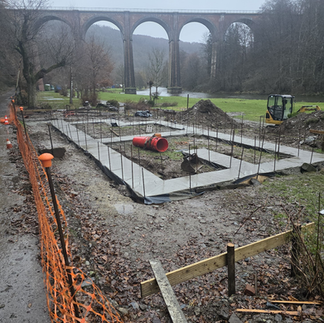

25.12.31 | Bigmat Goffette | 40m3 de beton fondations | 7696,29 | |
26.01.06 | Clic pullic | (structure rampe pour reception 1camp - | 1028,05 | |
26.01.21 | Bigmatt resimat | (rehausse beton) | 151.79 | |
26.01.27 | Hector | (2poutrelles pour hourdis) | 1078,01 | |
26.01.28 | Acstone | (maconnerie blocs et ytong ,pose hourdis ) | 14197,7 | |
26.02.06 | Chimsco | Etat avancement 2 | 43382,59 | |
Soit : 131292.21 euros
TOTAL déja financé sur le projet : 38769.04+131292.21= 170061.25 euros
-> Aujourd’hui, une étape supplémentaire, qui vient s’ajouter à l’incertitude liée à la reconduction de nos droits sur le permis d’environnement de 10 fevrier dernier et suite aux contraintes des 15 mètres du plan de secteur comme de l'interdiction d' acces a la rivière ( ainsi que l'augentation inévitable des crédits pour le nv batiment)
L’ensemble met sérieusement à l’épreuve notre capacité a préserver notre philosophie de gestion, héritée d’une tradition que nous nous efforçons de faire vivre avec conviction.
Si je me permets de vous partager ces éléments, c’est par volonté de transparence : ils traduisent la réalité des défis, souvent invisibles mais bien réels, qui accompagnent notre engagement profond en faveur d’un tourisme durable, responsable et authentique comme l est notre camping.
De nombreuses portes se sont déjà ouvertes, et nous nous en réjouissons. Toutefois, il en reste encore quelques-unes à franchir avant que nous puissions, avec sérénité et sans concession, considérer le maintien de l’activité comme pleinement assuré.

Nous tenons avant tout, et au regard des différentes étapes franchies, à remercier sincèrement l’administration communale d’Herbeumont pour sa confiance, sa disponibilité et son soutien tout au long de cette période "particulière".
Nous exprimons également notre profonde gratitude au Commissariat général au Tourisme pour son accompagnement rigoureux et bienveillant, ainsi qu’à Madame la Ministre Valérie De Bue. Les outils et dispositifs qu’elle a mis en place en 2022 ont joué un rôle essentiel dans la relance et la redynamisation de notre structure d’accueil touristique.
Un merci tout particulier à Madame la Ministre Valérie Lescrenier pour sa bienveillance, son écoute et son implication dans le suivi de notre projet et de "nos dossiers". Son engagement a largement contribué à renforcer la légitimité et la portée de nos démarches.
26 novembre 25

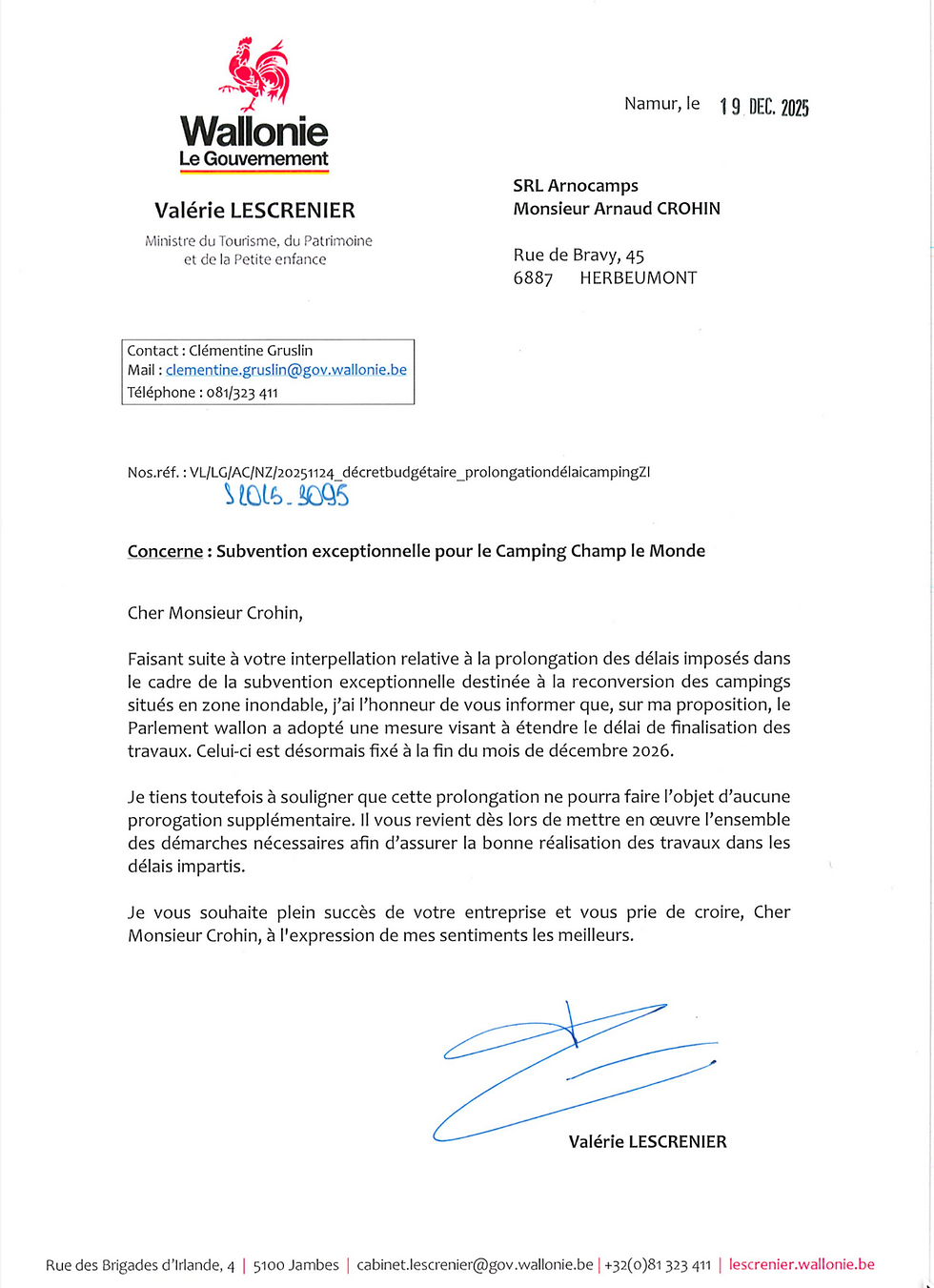

19 decembre 25

Enfin, nous souhaitons également saluer les efforts consentis par les campeurs du premier camp qui, le temps de cette saison, ont dû affronter " sans rien laisser paraître" crampes et envies pressantes pour rejoindre les sanitaires situé au "deuxième camp" !-)
Où en sommes-nous aujourd’hui ?

Nous publierons egalement sur cette page les photos des étapes clés et les informations de suivi au fur et à mesure de l’avancement du projet.


video 2
video 3









































C'est des travaux nécessaires et valorisants il faut beaucoup de courages et destérités et tu en es capable. Courage à toi Arnaut et à ton équipe.
